Метод освоенного объёма: расчёт отклонений и прогноз

24 сентября 2026Время чтения: 10 минут
#метод освоенного объёма#освоенный объём#управление проектами#индексы CPI и SPI#прогноз EAC
Метод освоенного объёма: расчёт отклонений и прогноз

Руководитель проекта на шестом месяце докладывает: «Освоено шесть с лишним миллионов из двенадцати, идём по бюджету». Звучит спокойно, пока не выясняется, что деньги потрачены, а работы сделаны только на 40 %. Метод освоенного объёма (earned value management, EVM) придуман ровно для того, чтобы такое расхождение нельзя было спрятать за одной цифрой расхода. Он переводит физический объём выполненного в деньги и сравнивает три величины вместо двух, а дальше по простым формулам выдаёт отклонения, индексы эффективности и прогноз итоговой стоимости. Ниже разберём метод на сквозном числовом примере. Калькулятор под этим абзацем считает весь набор показателей и рисует три S-кривые: подставьте свои бюджет, срок и процент выполнения.

Три величины метода: PV, EV и AC

Весь метод держится на трёх показателях, измеренных в деньгах на одну и ту же отчётную дату.

  • PV (planned value), плановый объём - стоимость работ, которые по календарному плану должны были быть выполнены к этой дате. Это «сколько должно быть сделано» в рублях.
  • EV (earned value), освоенный объём - плановая стоимость работ, которые фактически выполнены и приняты. Это «сколько сделано» в тех же плановых ценах: EV=BAC⋅PEV = BAC \cdot P, где PP - доля выполненного объёма, а BACBAC (budget at completion) - бюджет по завершении.
  • AC (actual cost), фактические затраты - сколько денег реально списано на проект к этой дате.

Возьмём учебный проект: BAC=12 000BAC = 12\,000 тыс. руб., плановая длительность T=12T = 12 месяцев. Освоение по плану идёт не равномерно, а по S-кривой: медленный старт, быстрая середина, пологий финиш. Удобная модель такой кривой - f(x)=x2(3−2x)f(x) = x^2(3 - 2x), где x=t/Tx = t/T:

PV(t)=BAC⋅f ⁣(tT),f(0)=0,  f(0,5)=0,5,  f(1)=1PV(t) = BAC \cdot f\!\left(\frac{t}{T}\right), \qquad f(0) = 0, \; f(0{,}5) = 0{,}5, \; f(1) = 1

К концу 6-го месяца x=0,5x = 0{,}5, поэтому PV=12 000⋅0,5=6 000PV = 12\,000 \cdot 0{,}5 = 6\,000 тыс. руб. Фактически принято 40 % объёма, значит EV=12 000⋅0,40=4 800EV = 12\,000 \cdot 0{,}40 = 4\,800 тыс. руб., а бухгалтерия показывает затраты AC=6 400AC = 6\,400 тыс. руб. Три числа на одну дату - дальше всё считается из них.

Отклонения CV и SV: где отстаём и где переплачиваем

Освоенный объём стоит между двумя другими величинами и потому даёт сразу два независимых сравнения:

CV=EV−AC,SV=EV−PVCV = EV - AC, \qquad SV = EV - PV

CV (cost variance) - отклонение по стоимости: сравниваем сделанное с потраченным. SV (schedule variance) - отклонение по срокам, выраженное в деньгах: сравниваем сделанное с запланированным. Для нашего примера:

CV=4 800−6 400=−1 600 тыс. руб.,SV=4 800−6 000=−1 200 тыс. руб.CV = 4\,800 - 6\,400 = -1\,600 \text{ тыс. руб.}, \qquad SV = 4\,800 - 6\,000 = -1\,200 \text{ тыс. руб.}

Оба отклонения отрицательны, но означают разное: 1 600 тыс. руб. переплачено за уже сделанное, и ещё на 1 200 тыс. руб. работ не сделано к сроку. Ни одна из этих цифр не видна, если сравнивать только план расходов с фактом расходов - там разрыв всего 6 400−6 000=4006\,400 - 6\,000 = 400 тыс. руб., и проект выглядит почти нормальным.

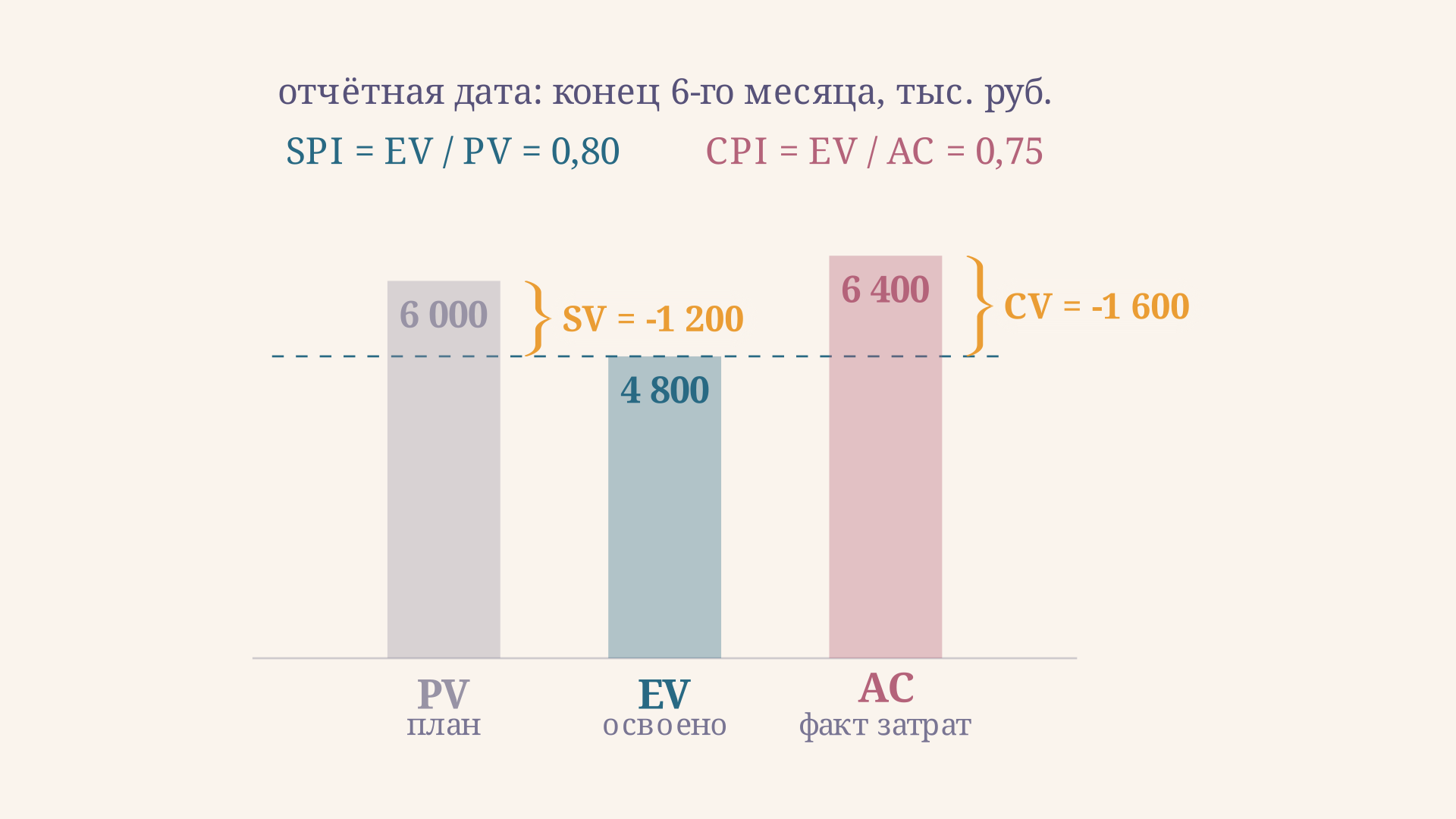

Три величины на отчётную дату: план PV, освоено EV, затрачено AC. Скобки измеряют отклонения: SV = -1 200 и CV = -1 600 тыс. руб.
Три величины на отчётную дату: план PV, освоено EV, затрачено AC. Скобки измеряют отклонения: SV = -1 200 и CV = -1 600 тыс. руб.

Индексы CPI и SPI: эффективность в долях единицы

Абсолютные отклонения зависят от размера проекта, поэтому рядом всегда считают относительные индексы:

CPI=EVAC=4 8006 400=0,75,SPI=EVPV=4 8006 000=0,80CPI = \frac{EV}{AC} = \frac{4\,800}{6\,400} = 0{,}75, \qquad SPI = \frac{EV}{PV} = \frac{4\,800}{6\,000} = 0{,}80

CPI=0,75CPI = 0{,}75 читается так: каждый вложенный рубль даёт 75 копеек плановой стоимости работ. SPI=0,80SPI = 0{,}80 - команда идёт с 80 % плановой скорости. Единица в обоих случаях означает «ровно по плану», меньше единицы - хуже плана, больше - лучше.

У индекса сроков есть неприятное свойство, которое видно только в динамике. Работы рано или поздно доделывают, освоенный объём дотягивается до полного бюджета, а плановый объём в нём же и упирается - поэтому SPISPI обязательно вернётся к 1,00 даже у безнадёжно опоздавшего проекта. Индекс стоимости так себя не ведёт: перерасход никуда не девается.

Перемотка отчётной даты по проекту. Золотой разрыв SV между освоенным и плановым объёмом сначала растёт, а к концу работ схлопывается в ноль: SPI ползёт к 1,00, хотя проект опаздывает почти на два месяца. Серый разрыв между EV и AC, наоборот, только увеличивается, и CPI держится на 0,75

Прогноз по завершении: EAC, ETC и VAC

Главная ценность метода не в диагнозе, а в прогнозе. Если считать отклонения типичными, то есть предполагать, что дальше проект будет работать с той же эффективностью, прогноз стоимости по завершении считают так:

EAC=BACCPI=12 0000,75=16 000 тыс. руб.EAC = \frac{BAC}{CPI} = \frac{12\,000}{0{,}75} = 16\,000 \text{ тыс. руб.}

Отсюда сразу два производных показателя: сколько ещё предстоит потратить и насколько проект вылетит из бюджета.

ETC=EAC−AC=16 000−6 400=9 600,VAC=BAC−EAC=12 000−16 000=−4 000ETC = EAC - AC = 16\,000 - 6\,400 = 9\,600, \qquad VAC = BAC - EAC = 12\,000 - 16\,000 = -4\,000

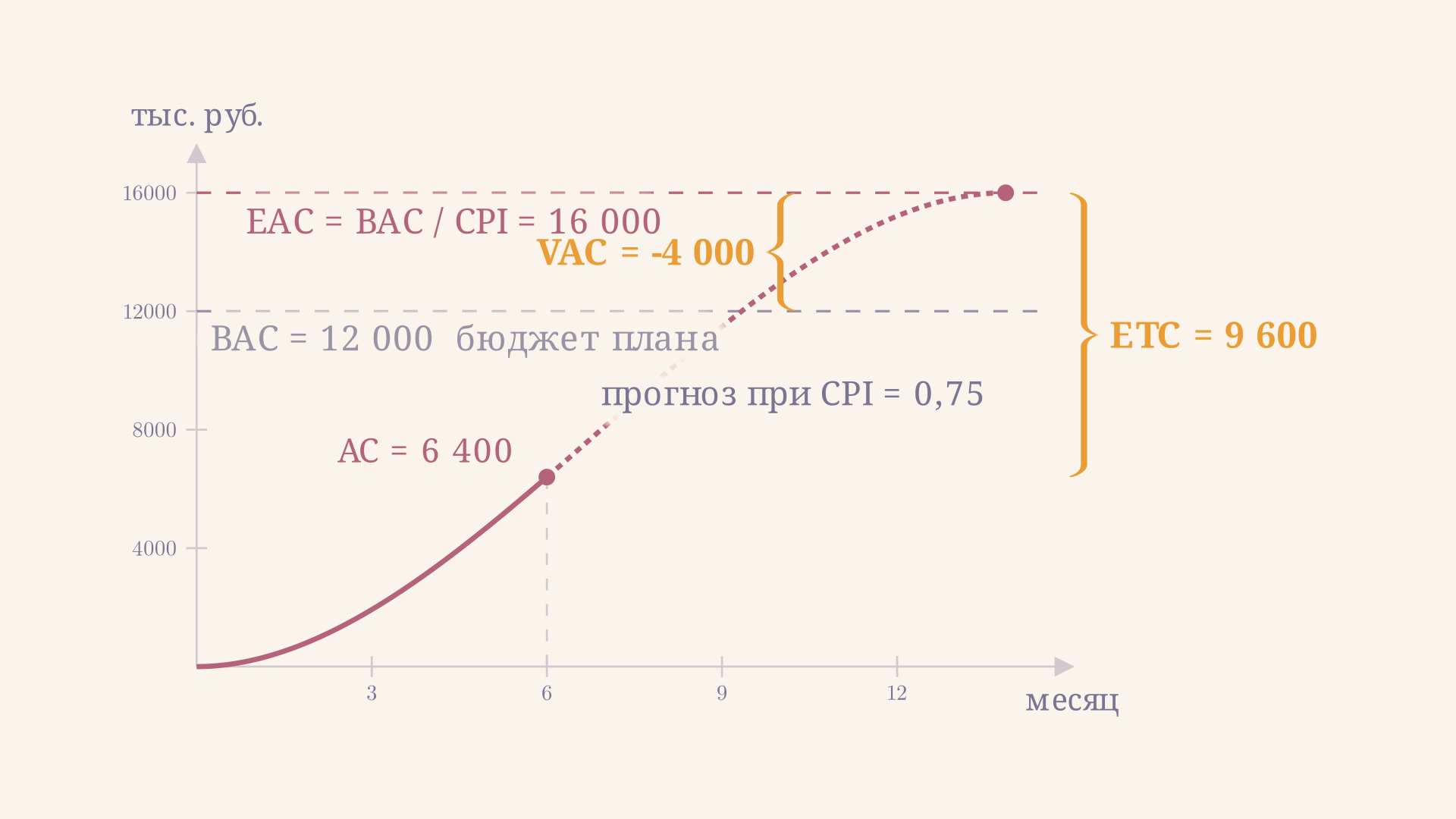

Прогноз затрат: фактическая кривая AC продолжается пунктиром до EAC = 16 000 тыс. руб. ETC = 9 600 тыс. руб. ещё предстоит потратить, VAC = -4 000 тыс. руб. - перерасход относительно бюджета BAC
Прогноз затрат: фактическая кривая AC продолжается пунктиром до EAC = 16 000 тыс. руб. ETC = 9 600 тыс. руб. ещё предстоит потратить, VAC = -4 000 тыс. руб. - перерасход относительно бюджета BAC

Формула EAC=BAC/CPIEAC = BAC/CPI - не единственная. В курсовых обычно требуют показать три варианта:

  • отклонения типичны: EAC=BAC/CPI=16 000EAC = BAC/CPI = 16\,000 - базовый сценарий, ничего не меняем;
  • отклонения нетипичны (авария, разовая доплата, курсовой скачок): EAC=AC+(BAC−EV)=6 400+7 200=13 600EAC = AC + (BAC - EV) = 6\,400 + 7\,200 = 13\,600 - остаток работ пойдёт по плановой стоимости;
  • с учётом и стоимости, и сроков: EAC=AC+BAC−EVCPI⋅SPI=6 400+7 2000,6=18 400EAC = AC + \dfrac{BAC - EV}{CPI \cdot SPI} = 6\,400 + \dfrac{7\,200}{0{,}6} = 18\,400 - пессимистичный вариант, когда нагон сроков сам по себе стоит денег.

Отдельно считают индекс TCPI (to-complete performance index) - какую отдачу должен давать каждый оставшийся рубль, чтобы уложиться в исходный бюджет:

TCPI=BAC−EVBAC−AC=12 000−4 80012 000−6 400=7 2005 600≈1,29TCPI = \frac{BAC - EV}{BAC - AC} = \frac{12\,000 - 4\,800}{12\,000 - 6\,400} = \frac{7\,200}{5\,600} \approx 1{,}29

Проект, который полгода работал с эффективностью 0,75, должен внезапно выйти на 1,29. Разрыв между фактическим CPI и требуемым TCPI - самый честный ответ на вопрос «уложимся ли в смету».

Четыре ситуации проекта по знакам отклонений

Знаки CV и SV дают четыре комбинации, и каждая означает свой управленческий разговор.

CVSVЧто происходитЧто делать
> 0> 0дешевле и быстрее планапроверить качество приёмки и реалистичность оценок
> 0< 0экономия при отставанииресурсы недозагружены, нужен пересмотр графика
< 0> 0опережение графика ценой денегоценить, оправдана ли покупка скорости
< 0< 0отставание и перерасходпересчитать EAC, идти к заказчику с решением

Наш пример - последняя строка. Обратите внимание: одна и та же сумма отклонения в разных строках требует противоположных действий, поэтому знак SV без знака CV ничего не решает. Тот же принцип, что и в проектном треугольнике: вершины связаны, и двигать одну, не пересчитывая другие, нельзя.

Как читать три S-кривые в отчёте

На графике метода освоенного объёма кривые располагаются в характерном порядке, и диагноз ставится по взаимному расположению, а не по одной линии.

  • Кривая EV ниже PV - отставание от графика: разрыв по вертикали и есть SVSV.
  • Кривая AC выше EV - перерасход: вертикальный разрыв равен ∣CV∣|CV|.
  • Если AC идёт выше PV, а EV ниже - худший случай: платим больше плана за меньший объём.

Горизонтальный сдвиг между PV и EV показывает отставание во времени напрямую, в месяцах: именно на этом основан метод освоенного графика (earned schedule), где вместо SPISPI считают отношение «освоенного времени» к фактическому. Он и спасает от вырождения SPISPI к единице на финише. Календарную часть при этом берут из сетевого графика: без него непонятно, какие именно работы отстают.

Частые ошибки

  • Считают EV по затратам. Освоенный объём - это плановая стоимость сделанного, а не деньги, которые на него ушли. Если EV брать из бухгалтерии, он совпадёт с AC, и метод перестанет работать.
  • Проценты выполнения ставят на глаз. «Работа выполнена на 90 %» месяцами подряд - классика. Дисциплинирует правило фиксированных долей (0/100 или 50/50) и приёмка по документам.
  • Путают SV со сроком. SVSV измеряется в рублях, а не в днях. Перевести его во время без S-кривой или сетевого графика нельзя.
  • Прогнозируют срок делением T/SPIT/SPI и забывают про вырождение индекса. В нашем примере 12/0,80=1512/0{,}80 = 15 месяцев, но у S-кривой финиш приходится примерно на 14-й месяц: формула грубая и к концу проекта врёт всё сильнее.
  • Смешивают метод с оценкой инвестиций. EVM отвечает на вопрос «как идёт исполнение плана», а не «выгоден ли проект»; выгодность считают через NPV.

FAQ

Чем освоенный объём отличается от фактических затрат? EV измеряет результат в плановых ценах, AC - деньги. Если работа стоила по смете 500 тыс. руб., а обошлась в 700 тыс., то EV вырастет на 500, а AC на 700. Разница и есть отклонение по стоимости.

Что важнее, CPI или SPI? Для бюджета - CPI: он устойчив и почти не меняется после первой трети проекта, поэтому на нём строят прогноз EAC. Для сроков SPI годится только в середине проекта; ближе к сдаче нужен освоенный график или анализ резервов времени по сетевой модели.

Можно ли применять метод к небольшой курсовой работе или дипломному проекту? Да, и это типовое задание. Достаточно разбить работу на 5-10 пакетов с плановой стоимостью, задать отчётную дату и посчитать PV, EV и AC по таблице. Все формулы остаются теми же, меняется только масштаб чисел.

Коротко

Метод освоенного объёма сравнивает три величины на одну дату: плановый объём PV, освоенный объём EV и фактические затраты AC. Разности дают отклонения CV=EV−ACCV = EV - AC и SV=EV−PVSV = EV - PV, отношения - индексы CPI=EV/ACCPI = EV/AC и SPI=EV/PVSPI = EV/PV, а из индекса стоимости получается прогноз EAC=BAC/CPIEAC = BAC/CPI и остаток ETC=EAC−ACETC = EAC - AC. В разобранном примере проект на середине срока освоил 4 800 тыс. руб. при затратах 6 400 тыс. руб., что даёт CPI=0,75CPI = 0{,}75, SPI=0,80SPI = 0{,}80 и прогноз 16 000 тыс. руб. вместо 12 000. Ключ к правильной трактовке - смотреть на знаки обоих отклонений вместе и помнить, что SPI к концу проекта обязательно вернётся к единице, даже если сроки сорваны.

Доверьте текст нейросети EssayAI

Открыть EssayAI

Бесплатно, на русском языке и без VPN

Читайте также

Agile и Waterfall: чем отличаются и что выбрать

Agile и Waterfall: чем отличаются и что выбрать

Agile и Waterfall: разбираем каскадную и гибкую модели, цену изменения требований, устройство спринта, расчёт сроков по скорости команды и шесть факторов выбора подхода.

31 августа 20268 минут
Проектный треугольник: сроки, бюджет и содержание

Проектный треугольник: сроки, бюджет и содержание

Проектный треугольник простыми словами: как связаны содержание, сроки и бюджет, почему нельзя зафиксировать все три вершины, как считать цену сжатия срока и где ошибаются студенты.

31 августа 20268 минут
Адаптация первокурсников к вузу

Адаптация первокурсников к вузу

Адаптация первокурсников к вузу: виды трудностей, этапы вхождения в учебную и социальную среду, роль куратора и тьютора, методы оценки и практические рекомендации.

29 сентября 20267 минут
Адвербиализация: как слова становятся наречиями

Адвербиализация: как слова становятся наречиями

Адвербиализация в русском языке: переход существительных, прилагательных и деепричастий в наречия, критерии, спорные случаи и правила слитного написания.

29 сентября 20268 минут
Акт о супрематии 1534: церковь и власть

Акт о супрематии 1534: церковь и власть

Акт о супрематии 1534 года: почему Генрих VIII стал главой церкви Англии, как присяга привела к казни Мора и Фишера, роспуску монастырей и появлению англиканства.

29 сентября 20268 минут
Александрийская поэзия: черты и представители

Александрийская поэзия: черты и представители

Александрийская поэзия эллинистической эпохи: Мусейон, Каллимах, Феокрит, эпиграмма и учёная работа со старой традицией, повлиявшая на римских поэтов.

29 сентября 20268 минут
